东莞最长下沉隧道或明年竣工 施工遇四大难题

2013/6/28 中国图纸交易网 MaiTu.CC 【字体:

关键字:岩土动态 地质勘查 基坑支护 地基处理

    摘要:省道256、358大年夜修项目,由省道256厚街至虎门段和省道358长安至虎门段两部门构成,线路总长33千米,市当局核准投资范围高达24.26亿元。在大年夜修之前,该线路只是双向四车道,大年夜修后,定位为城市骨干道一级公路,设计时速80千米,为双向八车道改性沥青混凝土路面,这也是市重点工程扶植项目之一。



东莞最长下沉隧道或明年竣工 施工遇四大难题


    市公路局暗示,本次大年夜修的首要任务包含:在原有公路根本上实施路面扩宽改革,增设立交(下穿地道7座、跨线桥2座)、封锁部道路口并改革进级市政配套举措措施,加强与我市路网及站点的联系跟尾,进步通行能力。
工程自2009年开工以来,有7个标段已于2011年底落成,累计有25千米路段实现通车,占全线总里程的80%。
    “良多市平易近埋怨,为甚么修了4年,还没有修完。其实,今朝正在组织施工的路段,都是沿线镇后期提出的,增加并经市当局核准扶植的5个标段。”市公路局相干负责人称,这5个在建标段,均为立交工程,包含下穿地道和跨线桥,且多个施工点与轨道交通工程交叉堆叠施工,进度遭到制约。据悉,省道256、358大年夜修项目标市政配套工程由属地镇负责组织实施。今朝,长安镇、厚街镇已落成路段的人行道、排水、绿化、照明、公交站亭及人行天桥等市政工程根基完成;虎门镇大年夜修路段的市政工程还没有开工。
    “最长下沉地道”落户长安
    在大年夜修工程中,一段“东莞最长下沉地道”让人谛视,这条长安西大年夜街~中南大年夜道地道位于省道358长安镇上沙至沙头路段,施工路段总长1900米,此中地道长1650米,是东莞今朝最大年夜的下沉式地道,合同造价高达4.4亿元。今朝下沉地道已完成开挖,为了不地下水掉衡和泥土倾斜,根本坑中间密密层层装满了支护桩。据施工方介绍,地道中间钢筋混凝土数量为15.5万立方米,支护桩3110根。“本来我们是筹算修两个地道的,但长安镇提出,如许行车就变成波浪线,有隐患,干脆就把地道打通,成了东莞最长的下沉地道。”市公路局负责人暗示,工程最快于来岁底可落成。别的,大年夜修的地道还有一条厚街大年夜道至春风路地道,该地道位于省道256厚街镇寮厦至河田路段,施工路段总长1600米,此中地道长1155米,合同造价2.95亿元,支护桩与布局桩共2276根。
    最复杂扶植路段立交达上下四层
    在本次大年夜修工程中,虎门白沙路段的路况最为复杂,武广高铁、穗莞深城际轨道、省道256和东莞轻轨R2线都颠末该路段,为此构成了上下四层的立体交通奇观。最上层是武广高铁,基层是R2线,地面则是S256大年夜修路段,地底下则是穗莞深城际轨道。
    地道施工遭受四大年夜手艺坚苦
    每日9万车次影响施工
    因为大年夜修所处路段均属骨干道繁忙路段,不克不及全封锁施工,每日通行车次达9万多辆,必需边施工边通车,交通分流工作是难点之一。
市公路局暗示,在施工两侧开设便道,假定有前提,则设置港湾式遁藏车道;严格做好施工现场围蔽工作,做好分流便道的保护修整工作。

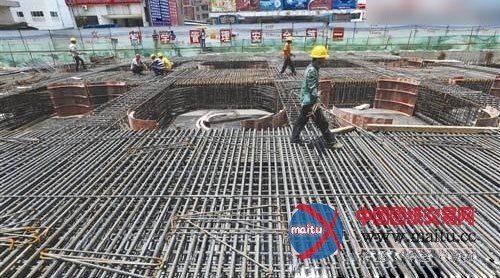

    深基坑开挖,稍有掉慎即漏水
    上述两个地道所处地舆位置均属冲积平原,沿线都是软土路基,下卧透水砂层,地下水位较高,等闲产生流砂现象,如安在基坑大年夜开挖后,避免地下水位掉衡,造成周边布局物沉降和地道布局防水成了工程的手艺难点。市公路局暗示,今朝已采取了内、外防水相连络的应对办法,在基坑开挖前设置高压旋喷桩止水帷幕,阻断地下水向基坑的流掉通道,包管地区地下水位均衡。别的,地道主体采取P8混凝土自防水连络防水卷材等办法,避免地下水位向地道布局渗入流掉。
    地道与轨道项目交叉施工
    厚街大年夜道立交下穿地道与R2线地道平面位置重合,R2线地道位于厚街大年夜道地道下,构成公路、地铁双层地道,若何包管在施工及运营期两边布局安然成了工程的难点。“我们经与市轨道公司共同研究后,决定设置板凳布局桩,该布局桩连接地道底板,并有690根板凳桩,从地铁地道侧底穿过岩层达到地铁地道底,直接把公路地道架起,使两层地道完全隔离,构成奇特的地下桥。”市公路局负责人暗示。
    隔壁高楼,稍有倾斜可能塌陷
因为两条地道均位于经济发财镇区,在施工红线边漫衍有多家五星级酒店及浩繁高层建筑,若何避免大年夜开挖对周边布局物影响粉碎是重点及难点,成为施工坚苦。市公路局暗示,在两条地道均采取支护桩护壁及撑持梁撑持系统,此中厚街地道支护桩有3110根共长36005米、长安地道支护桩有1586根共长18250米,包管基坑两侧土体不变。
