设为首页 | 加入收藏 | 帮助中心 | 站内地图 |
  • 全部
  • 新闻
  • 下载
  • 订绘
  • 供应
  • 求购
  • 专利
  • 技术
关键词: 轻钢结构 冷凝水排水 金上海家园住宅楼建筑施工图

新闻中心

您当前位置:图纸交易网 >> 行业资讯 >> 科技节能 >> 浏览新闻

我国再次实现世界最大单机容量机组一年三投的目标

2013/12/24 中国图纸交易网 MaiTu.CC 【字体:

关键字:水利动态 水电站安装工程 水利水电工程 水电站施工图

摘要:日前,向家坝水电站左岸2号机组颠末有水调试,顺利进进72小时试运行,并于12月21日移交电厂。继2012年“一年三投”以后,再一次实现“一年三投” 的雄伟方针。

我国再次实现世界最大单机容量机组一年三投的目标

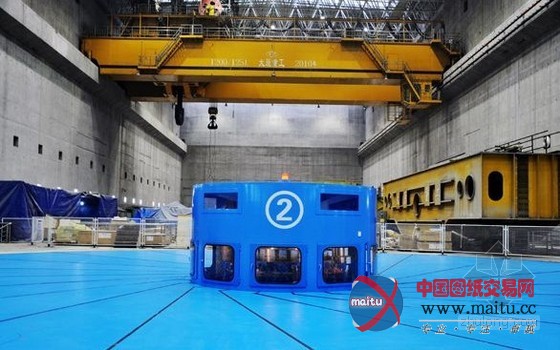

向家坝水电站左岸2号机组

    日前,跟着公司向家坝水电站左岸2号机组颠末有水调试,顺利进进72小时试运行,并于12月21日移交电厂,现当代界最大年夜单机容量80万千瓦机组继2012年“一年三投”以后,再一次实现“一年三投” 的雄伟方针。
    向家坝水电站位于四川省宜宾县、云南省水富县交壤金沙江下流河段上的向家坝水电站是国度“十一五”打算能源财产重点工程,也是金沙江水电开辟和“西电东送”中部通道的骨干工程,是继三峡、溪洛渡水电站以后我国整体范围位居第三的大年夜型水电站。电站设计左、右岸各安装4台单机容量80万千瓦今朝世界最大年夜水轮机组,此中左岸4台为国产机组。电机安装工程于2010年2月28日正式开工,2011年3月右岸电站电机埋件安装工程完成,转进机组安装与调试阶段。同年3月左岸电机安装工程也拉开了序幕。2011年,中国三峡集体对向家坝水电站电机安装工期进行了调剂,各台机组接踵提早,最后一台4号机组由原合同2015年6月25日投产发电提早到2014年10月18日投产发电,电机安装直线工期提早一年落成。是以,更具挑战性的世界最大年夜容量水轮发电机组安装重担摆在了中国水利水电第四工程局面前,各项安装任务也接踵进进施工岑岭期。面对工期紧、任务重、施工难度大年夜等诸多身分,向家坝电机安装项目部成立了以项目部带领、工程手艺人员和班组长为主的工作小组,充分阐扬治理和手艺优势,大年夜力加强工程治理,确保安然施工,优化人力和设备资本,对相干专业人员进行具体的手艺、安然交底,明白责任,肯定准确的措置方案,不但包管了整体进度的顺利实施,更加超大年夜型水轮发电机组安装构架了一个新的平台,梳理出一套治理经验,为后续百万机组电机安装奠定了杰出的安装经验。
    在2012年实现“一年三投”方针后,本年5月30日右岸5号机组投产发电;左岸1号机组9月9日尾水充水,13日具有启动前提,10月24日顺利完成72小时试运行;2号机组6月9日完成定子磁化实验,10月6日下机架吊装,10月14日转子吊装进进总装,12月7日完成无水调试,12月21日2号机组顺利并网发电,比调剂后的工期又提早56天。
    跟着2014年的到来,左岸最后两台机组的安装工作尖刺展开。项目部将继续发扬奋力拼搏的工作精力,包管最后两台机组按期发电,质量上达到“精品机组”的尺度,闪现国际水电站安装行业领先程度。





分享按钮
