世界第三高度的溪洛渡大坝全线浇筑到顶

2014/3/10 中国图纸交易网 MaiTu.CC 【字体:

关键字:水利动态 水电站安装工程 大坝混凝土工程 水电站施工图

摘要:3月6日9时30分摆布,跟着最后一罐混凝土倾泻而下,溪洛渡大年夜坝12坝段完成最后一仓浇筑。溪洛渡水电站挡水大年夜坝为混凝土抛物线双曲拱坝,由31个坝段构成,建基面最低高程324.5米,坝顶高程610米,最大年夜坝高285.5米,为300米级特高拱坝,其高度排名居世界第三。

世界第三高度的溪洛渡大坝全线浇筑到顶

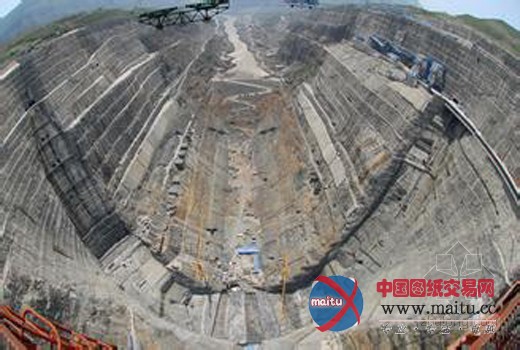

溪洛渡大年夜坝

    3月6日9时30分摆布,跟着最后一罐混凝土倾泻而下,溪洛渡大年夜坝12坝段完成最后一仓浇筑。至此,世界第三大年夜、中国第二大年夜水电站——三峡集体溪洛渡电站拱坝坝体已全线浇筑到610米设计高程。
    溪洛渡水电站挡水大年夜坝为混凝土抛物线双曲拱坝,由31个坝段构成,建基面最低高程324.5米,坝顶高程610米,最大年夜坝高285.5米,为300米级特高拱坝,其高度排名居世界第三,具有坝高、库大年夜、坝身泄洪量大年夜的特点。自2009年3月27日开工浇筑,已用时近5年。
    近两千个日日夜夜里,三峡集体、中国水电八局等参建各方不竭攻坚克难,创作发现了持续两年浇筑量达200万立方米、单月最高浇筑混凝土20万立方米、浇筑670万立方米混凝土未发现温度裂痕等良多骄人成绩。大年夜坝质量和浇筑速度均达国内一流程度。
    与以往不合,溪洛渡大年夜坝是“数字的大年夜坝”和“智能的大年夜坝”。溪洛渡大年夜坝施工治理成立了大年夜坝信息治理系统,将大年夜坝扶植中的每浇筑仓、每个藐小的法度都用电脑记实并阐发,以期达到最优结果。此举初创了我国300米级高拱坝扶植治理数字化先河。大年夜坝信息治理系统不但实现了对溪洛渡大年夜坝根本措置、混凝土施工与温控过程的有效监控与治理,有助于科学管控大年夜坝施工,进步工程质量,还为大年夜坝运行供给大年夜量根本数据。
    溪洛渡大年夜坝是金沙江上继向家坝以后建成的第二座水电站,位于四川省雷波县和云南省永善县交壤处,装机范围为国内第二,世界第三,在国际拱坝水电站排名第一。作为西电东送骨干电源,溪洛渡电站具有18台77万千瓦的巨型机组,2013年已投产12台,按打算余下6台将于本年全数投产。
